横浜市南区でフローリング・天井・システムキッチンのリフォーム
先日ゴミ屋敷の片付けをした横浜市のお客様より、再度リフォームのご依頼がありました。
リビングのフローリングなど長年に渡りゴミを載せていたせいで腐っていました。
そこでリビングと廊下のフローリングの張り替えと、キッチンのフローリングをクッションフロアに張り替え、システムキッチンの撤去、天井をクロスの張り替えを行いました。
ですが、ここで問題が工事予定開始日になっても材料が来ない・・・
雪の影響で遅れていました。そこで数日待っていただき準備万端で工期は4日~5日で開始しました!

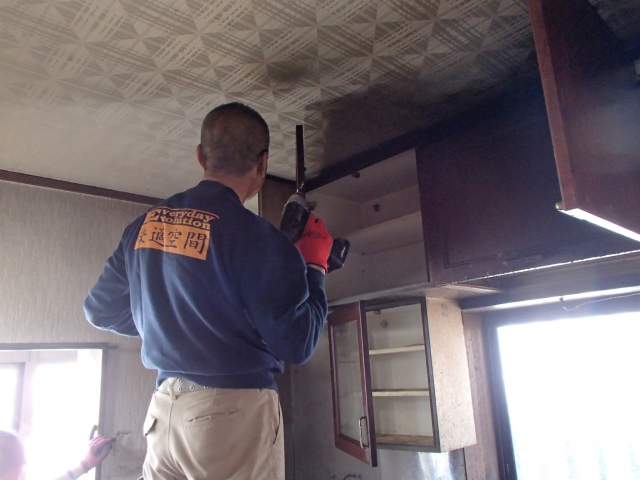

システムキッチンの分解
まずはキッチンのクッションフロア―を敷く為にシステムキッチンの分解を行いました。

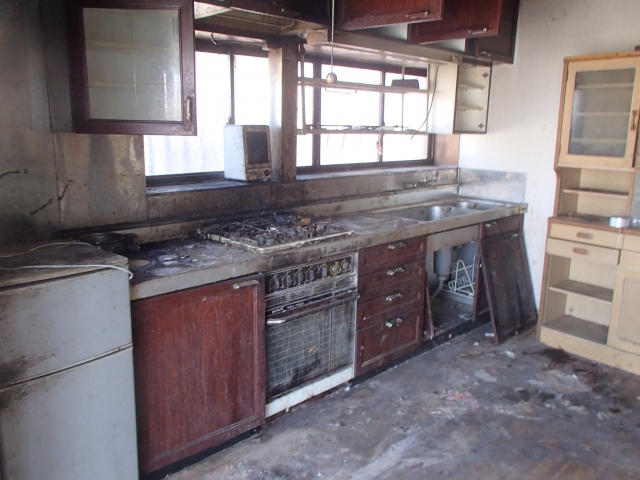

キッチンを分解撤去しないと次にシステムキッチンを入れた際にクッションフロアが中途半端になってしまうのとキッチン油ベトベトで臭いなどの原因にもなっていました。

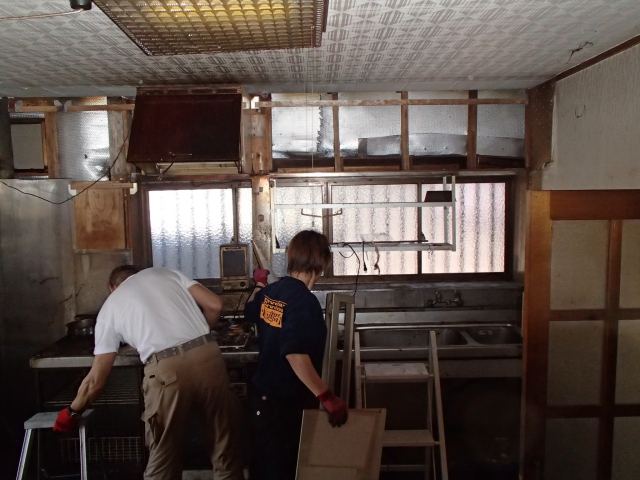

まずは棚の撤去をしていきました。
ここまでくれば後一息
これでシステムキッチンの分解完了です。
天井の分解

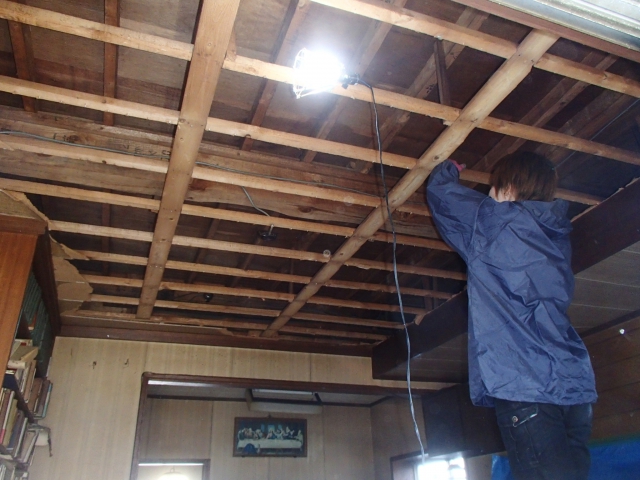

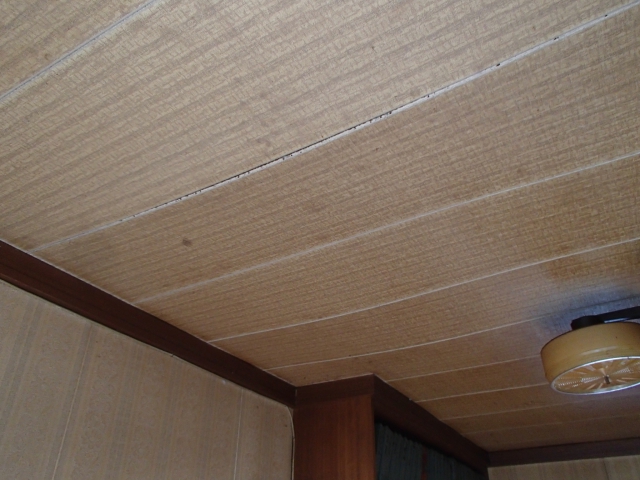

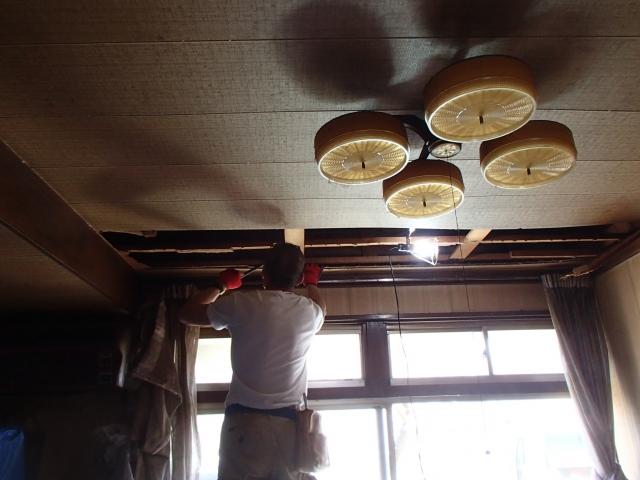

写真では分かりづらいですが、天井が反り返ってしまっていました。そこで分解してクロスに張り替えることに。
2時間こんな感じです。

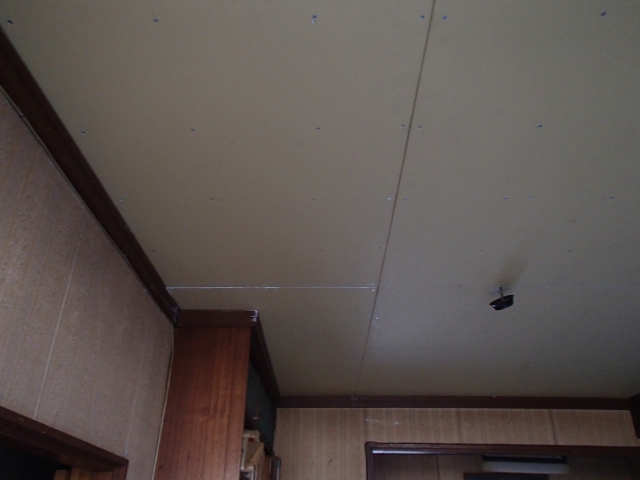

その後キレイに分解した後にボードを張り1日目終了です。

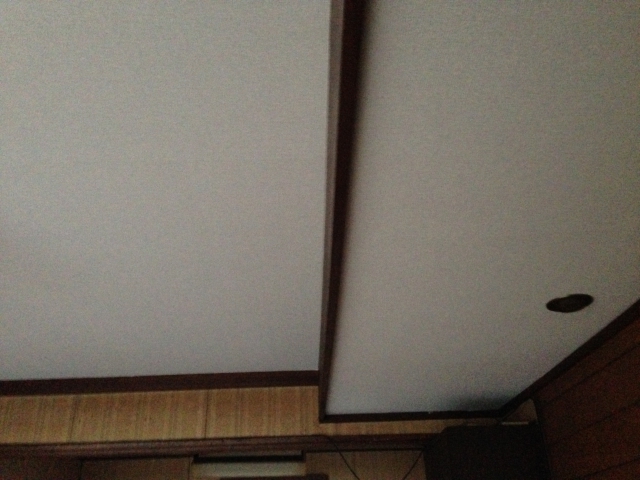

これで完成です。
リビングフローリング

今回のリフォームでメインだったのがリビングのフローリングです。

場所によりフカフカで剥がれかけている状態でした。

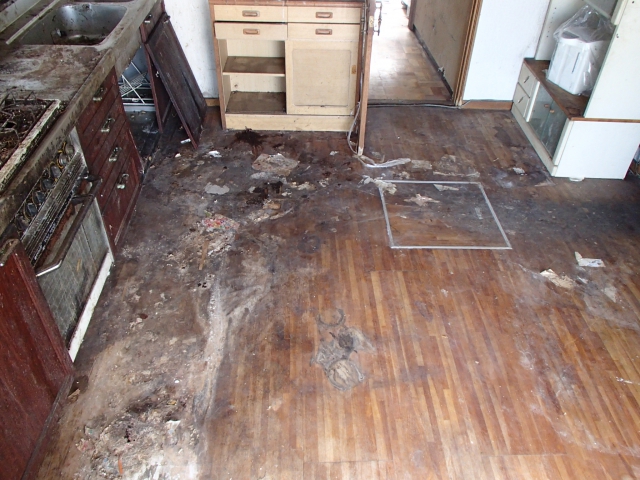

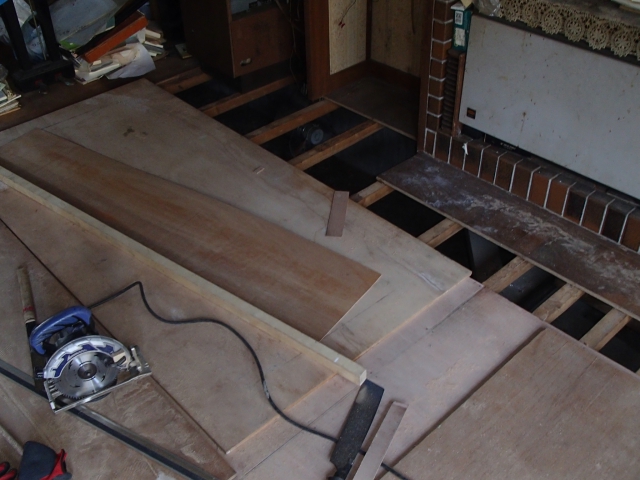

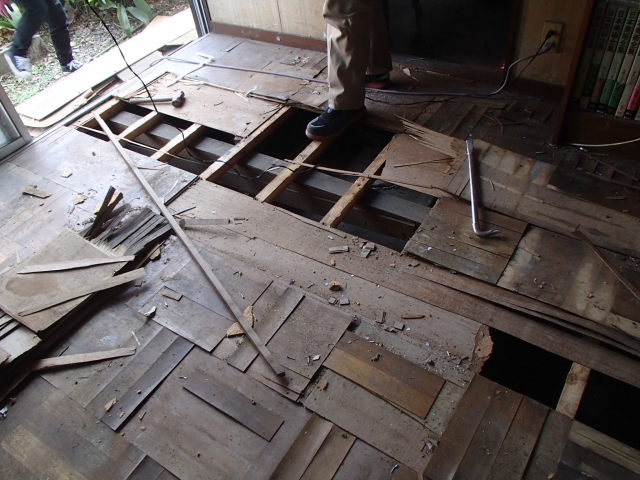

まずは古いフローリングを剥がしています。
ここで問題が!

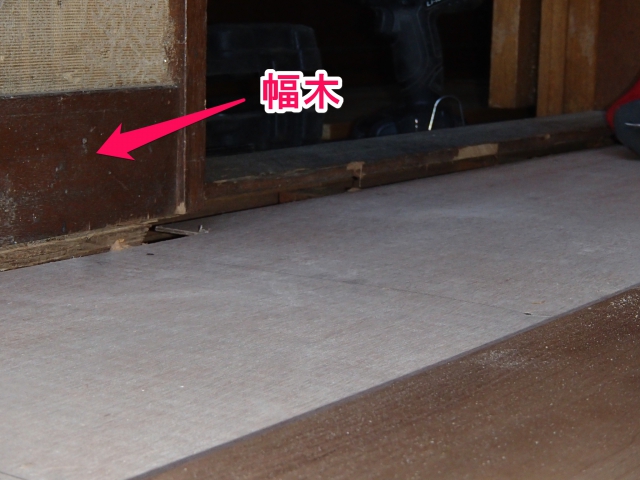

なんとこちらの横浜市の物件では通常の幅木(はばき)は取り外しが出来、フローリングを敷き詰めた際に再度新しい幅木を張るのが一般的ですが、こちらはコの時になっておりそこに壁がはまっている為に幅木が取れないのです。
そこでとったのがフローリングをハメては削っての繰り返し・・・
この作業が響き通常2日程度で終わる作業がなんと7日間も・・・

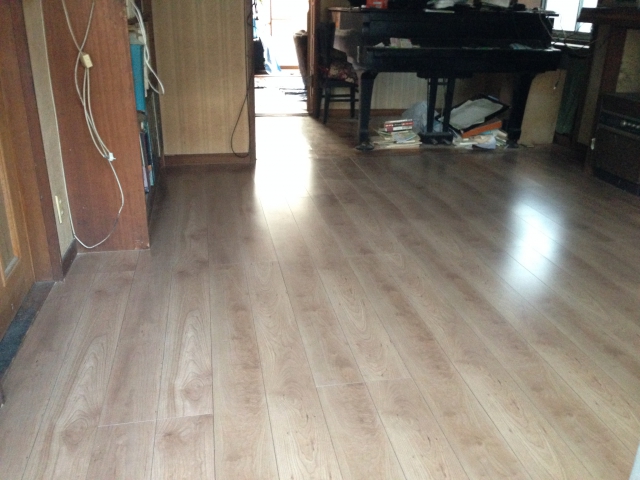

なんだかんだお時間は掛かりましたが、無事にフローリング終了です。
最後はキッチンのクッションフロア

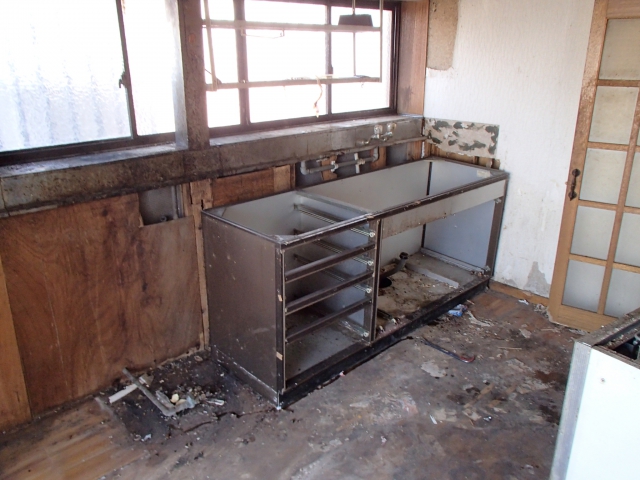

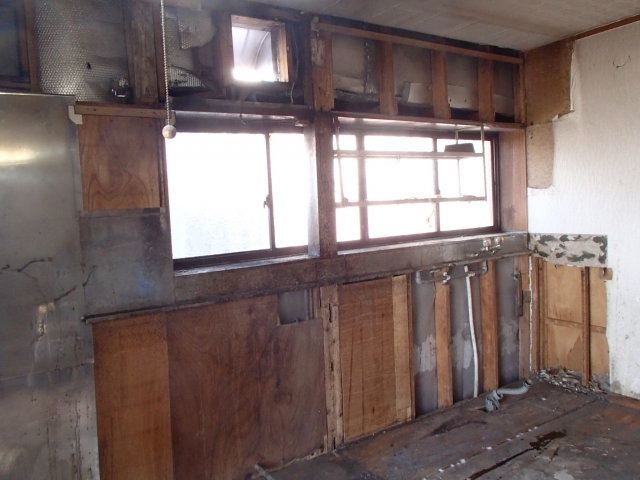

こちらがリフォーム前のキッチンです。
ゴミが置いてあったので汚れがこびり付いていてヘラで落しました。
途中の写真がありませんがこちらで完成です!
今回は予定の工期より長くなってしまいお客様を大変待たせてしまいました。(ごめんなさい)
リフォームではたまにありますが予想出来ないことがありますが皆様ご依頼の際には許してください。
作業内容 |
---|
作業時間 10日 |
人数 2日間4名 それ以外が2名と3名 |
場所 神奈川県横浜市南区 |
建物 一戸建て5LDKK (キッチンが2つ) |
費用・・・620,000円(税込)
